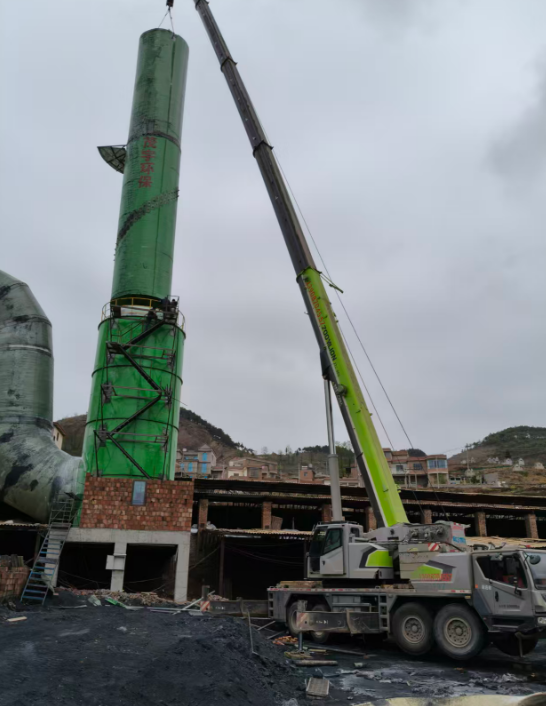

在现代工业建设和大型项目中,超长、超重设备的运输与吊装是极具挑战性的关键环节。这两个环节相互依存,任何衔接上的脱节都可能导致工期延误、成本增加甚至安全风险。实现运输与吊装的高度协同与“无缝衔接”,是衡量一个项目团队综合管理能力和技术水平的重要标志。在山区地形复杂的昭通地区,这种协同的重要性尤为突出。从行业普遍实践来看,实现这种衔接并非依靠单一因素,而是一套从规划到执行的全流程系统性工作。
****,一体化方案设计是协同的基石。
无缝衔接的起点在于打破“运输”与“吊装”在方案设计上的分割。在项目初始阶段,就需要组建一个包含运输工程师、吊装工程师、现场技术负责人乃至道路勘查人员在内的联合技术小组。他们的核心任务,是基于设备参数(如尺寸、重量、重心、吊点)、最终就位点、以及昭通当地的道路、桥梁、场地条件,进行一体化的“运输-吊装”路径与方案设计。这意味着吊车选型与站位必须考虑运输车辆的进场、转向和卸车位置;运输路线的规划必须确保设备到达后,其姿态、方向能直接满足吊装要求,避免在现场进行复杂、高风险的二次调整。一份高质量的联合方案,能将大部分潜在冲突在图纸和模拟阶段解决。
第二,全流程的现场勘查与模拟验证。
方案不能仅停留在纸面。联合技术小组必须对从设备起运地到最终就位点的全路径进行实地踏勘。这包括详细记录道路的宽度、坡度、转弯半径、桥梁涵洞的限高限载、沿途的空中障碍物(如电线、树木);精确测量吊装作业区的场地尺寸、地面承载力、周边建筑物或设施的空间关系。基于这些一手数据,运用专业软件进行运输模拟和吊装模拟,是预判风险、优化步骤的关键环节。在昭通,对山区道路的坡度、弯道会车点、临时占地可能性的勘查尤为重要,任何疏漏都可能在执行时造成致命卡点。
第三,资源与进度的联动管理。
当方案确定后,资源的统一调配与进度的联动控制是执行层面的核心。这要求项目管理者将运输车队与吊装机组视为一个整体作战单元进行指挥。具体体现在:运输车辆与吊装设备的进场、组装、站位时间必须精确衔接,通常遵循“场地先准备、吊车先就位、运输后到达”的序列,以最大限度减少设备在运输车上的滞留等待时间。关键的人力资源,如指挥人员、司索工、测量员等,其职责应覆盖从卸车到起吊的全过程,确保指令统一、标准一致。同时,与交通管理、路政等外部单位的协调手续,也应同步办理,确保道路运输许可与占道施工许可在时间上匹配。
第四,标准化的现场交接与应急预备。
当运输车辆安全抵达作业现场,从“运输状态”到“吊装状态”的转换,需要有清晰、标准的现场交接程序。这包括:联合检查设备在运输过程中的状态是否完好、绑扎是否有松动;共同确认运输车辆在吊装指定的卸车位置准确停靠;使用全站仪等仪器快速复核设备在车上的实际姿态与预期是否一致。这个过程需要运输方与吊装方负责人共同签字确认。此外,必须预设应急方案。例如,现场如出现未预估到的地面沉降、突发天气变化,应有备选的吊车支腿处理方案或作业暂停程序,确保转换过程始终可控。
第五,信息技术的辅助与反馈机制。
现代项目管理中,信息技术为无缝衔接提供了有力工具。利用GPS对运输车辆进行全程监控,可以实时预测抵达节点,让吊装现场准备更为精准。通过无人机对现场地形和吊装环境进行航拍复核,可以辅助最后决策。更重要的是,建立贯穿始终的沟通反馈机制。从运输发车、途中关键节点、到最终就位,信息应在项目指挥中枢、运输队长、吊装指挥之间实时、畅通地传递,任何微小偏差都能被及时捕捉和调整。
总之,超长设备运输与吊装的无缝衔接,本质上是一项系统性的工程项目管理实践。它要求团队从传统的分段式思维,转变为一体化、全流程的系统思维。其成功依赖于严谨的联合技术规划、详实的实地勘查、统一的现场指挥、标准化的作业程序以及顺畅的沟通反馈。在昭通这样地理环境特殊的地区,这种系统性协同的价值更加凸显,它不仅是技术能力的体现,更是保障复杂工程任务安全、****、经济完成的核心管理能力。对于顺泽吊装这类服务商而言,锤炼这种一体化的解决能力,是其在市场中建立专业信誉、应对复杂挑战的关键所在。
